Bouwupdate: SAAM fase I schiet de lucht in
1e verdieping gestort, vloeren 2e verdieping gelegdIn december deelden we de bouwupdate over begane grondvloer gestort. Hoog tijd voor een nieuwe bouwupdate van de seniorenwoningen.
De afgelopen periode zijn er mooie stappen gezet en begint het geheel steeds meer vorm te krijgen. Eind oktober werd het laatste deel van de keldervloer gestort inclusief hellingbaan. Daarna werd er gestart met de dragende betonnen binnenwanden van de kelder en met de vloeren van de begane grond die volgens planning eind 2025 allemaal gestort waren. Daarna was er een vrij lange periode met het 'trekken' van de damwanden. Met veel enthousiasme zijn we vervolgens verder gegaan met het betonnen dragende casco van het gebouw.

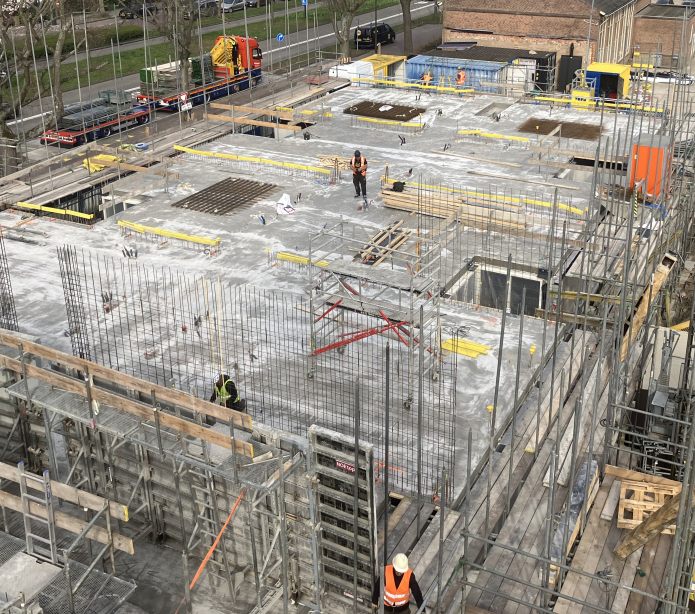

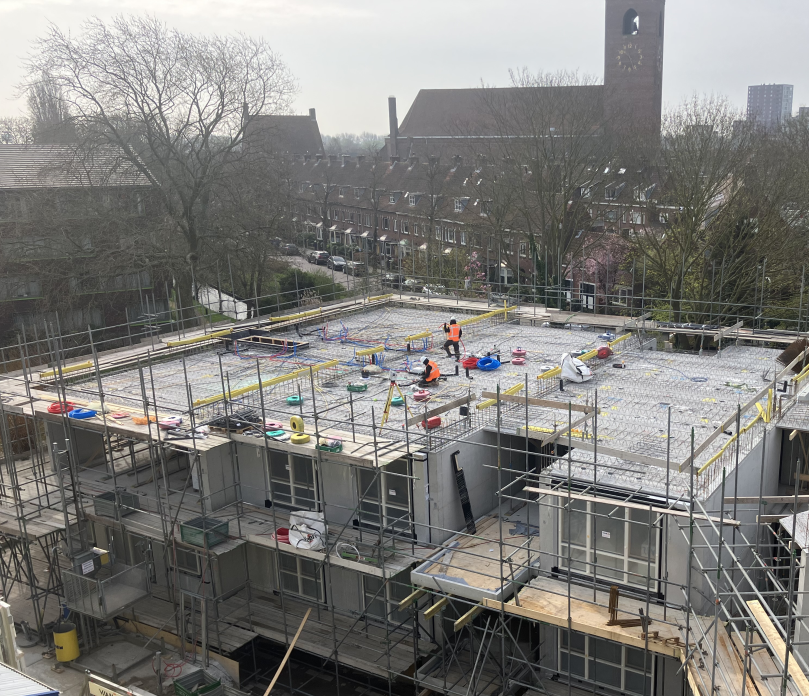

De eerste verdieping is inmiddels volledig gestort en de dragende wanden op deze verdieping zijn deze week afgerond. Daarnaast is ook het eerste deel van de breedplaatvloeren van de tweede verdieping gelegd. Onze installateurs zijn momenteel volop bezig met het aanbrengen van de installaties in de vloeren, zodat we volgende week het eerste deel van de vloer van de tweede verdieping kunnen storten. Aansluitend starten we direct met het optrekken van de wanden op deze verdieping.

Toelichting breedplaatvloeren:
Een breedplaatvloer is een geprefabriceerde betonvloer, bestaande uit een dunne betonplaat (5-7 cm) met wapening en tralieliggers. Als deze breedplaatvloer is neergelegd wordt hier vervolgens onder-wapening op aangebracht. Dit is wapening die onderin de vloer wordt geplaatst en is essentieel om trekspanningen op te vangen en scheurvorming in het beton te voorkomen. Hierna zullen de installateurs op deze vloer de gewenste installatie aanbrengen, denk hierbij aan elektrapijpen, waterleidingen, afvoeren en ventilatiekanalen. Vervolgens wordt er nog een boven-wapening aangebracht alvorens de ‘volgestort’ zal worden. Na het uitharden wordt de onderstempeling verwijderd.

Dankzij de inzet van alle betrokken partijen ligt het project goed op schema en houden we een mooi bouwtempo aan. Als deze lijn zich voortzet, verwachten we dat het betonnen casco half mei gereed is. Vervolgens starten we met het aanbrengen van de kapconstructie, zodat het gebouw wind- en waterdicht wordt en we binnen kunnen beginnen met de afbouw.
Bekijk ook de vorige bouwupdates nog eens:
- December 2025: Begane grondvloer gestort
- September 2025: Torenkraan opgebouwd
- Mei 2025: Heiwerk gestart
- Maart 2025: Sloop in volle gang
- Januari 2025: Werkzaamheden gestart
