Nieuws van de bouwplaats | juli 2026
Hoogste punt bereikt!Sinds onze vorige bouwupdate is er flink doorgewerkt en zijn op verschillende delen van het terrein belangrijke mijlpalen bereikt, waaronder het hoogste punt! Kijk je mee?
Algemeen
De werkzaamheden op project ACE fase I verlopen volgens planning. Binnenkort start de bouwvakvakantie. Tijdens deze periode ligt de bouwplaats niet volledig stil. Er zal op een lager pitje nog worden doorgewerkt. En natuurlijk is de actuele situatie op de bouwplaats nog steeds te bekijken via de livecam!
De kopers kijken al uit naar de kijkmiddag, het moment waarop zij door de aannemer uitgenodigd worden om de voortgang met eigen ogen te bekijken. Wil jij ook wonen in ACE fase 1? Ga dan naar onze pagina koopaanbod om te zien welk appartement nog beschikbaar is en neem contact op met één van de makelaars.
Grand Slam

Een belangrijke mijlpaal is bereikt: het hoogste punt van de toren is gerealiseerd. Hiermee heeft Grand Slam zijn definitieve hoogte bereikt.
Nog vóór de bouwvak wordt de tunnelkist, die is gebruikt voor de ruwbouw van de toren, van de bouwplaats afgevoerd. Tegelijkertijd zijn de gevel- en afbouwwerkzaamheden in volle gang. Op steeds meer verdiepingen worden de woningen verder afgewerkt met onder andere binnenwanden, installaties, tegelwerk en sanitair.

Lob - Volley - Slice
Ook bij Lob, Volley en Slice vordert de bouw gestaag. De ruwbouw heeft inmiddels de 10e verdieping bereikt. Daarnaast zijn we hier ook met de gevel en afbouw bezig; deze werkzaamheden zijn momenteel gevorderd tot de 5e verdieping. De werkzaamheden aan de gekleurde dove gevel worden ook binnenkort gestart. Zo krijgt het gebouw aan zowel de buiten- als binnenzijde steeds meer vorm.
Bandeja

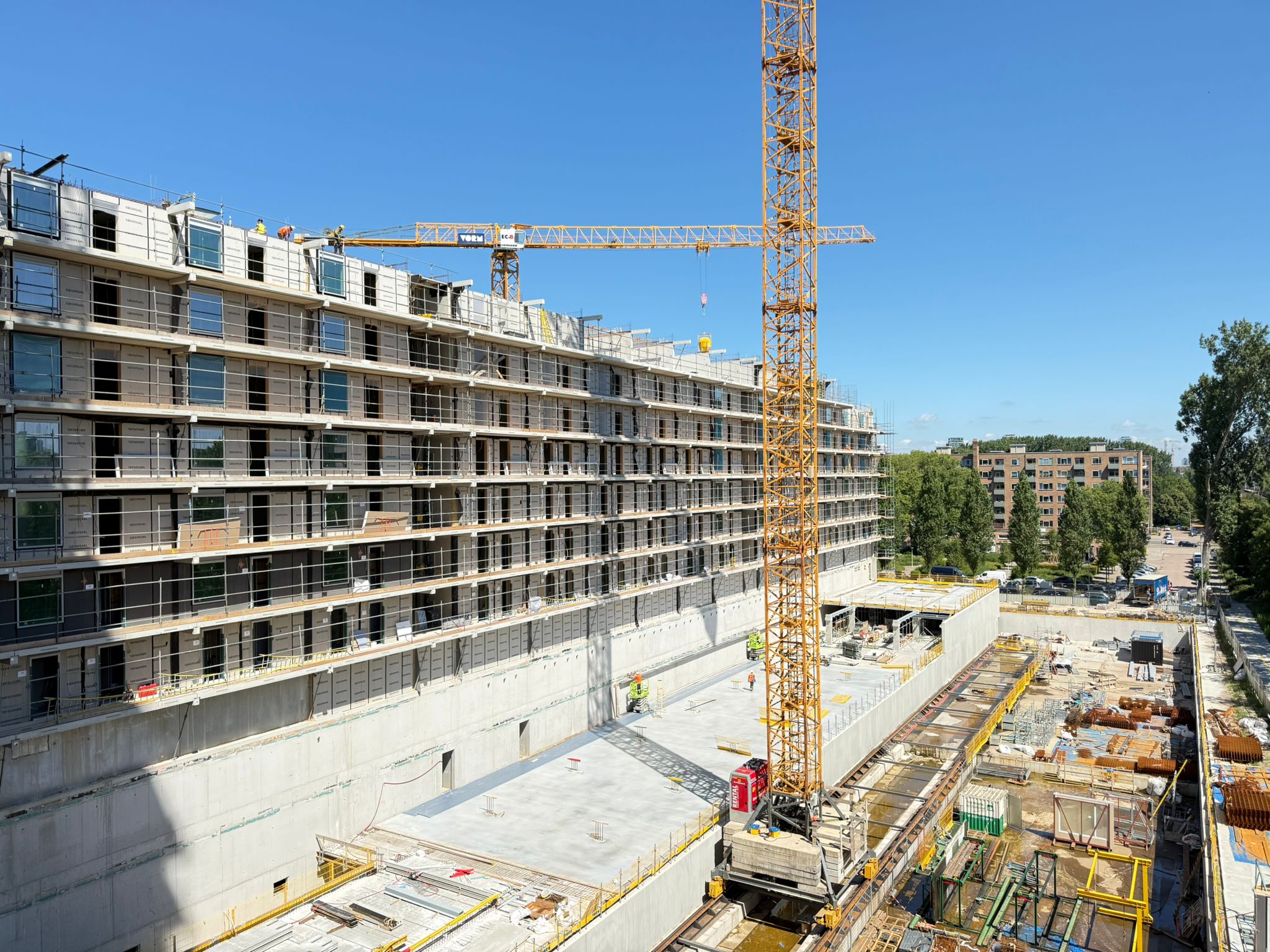

Ook hier is een belangrijke mijlpaal bereikt: het hoogste punt, de dakvloer op de 8e verdieping is aangebracht en imiddels is de dakbedekking geplakt. De afbouwwerkzaamheden zijn inmiddels gevorderd tot de 6e verdieping. Daarnaast worden volop voorbereidingen getroffen voor de montage van de gevelpanelen, die rondom de bouwvak worden aangebracht. En zo zal ook hier het gebouw aan de buitenzijde snel veranderen.
Tennispark en parkeergarage
De werkzaamheden verlopen volgens planning. Momenteel wordt de prefab scheidingswand tussen de tennishal en de parkeergarage geplaatst. De vloeren worden geplaatst en de constructie wordt verder voltooid.
